一、前期准备阶段:环境与设备双控
1、环境监测与预警
实时监测风速、浪高、潮汐等气象水文数据,风力超过5级或浪高超限时立即停止作业。通过高频电话、vhf设备与调度室保持通讯,获取72小时天气预报,提前调整施工计划。
2、设备状态核查

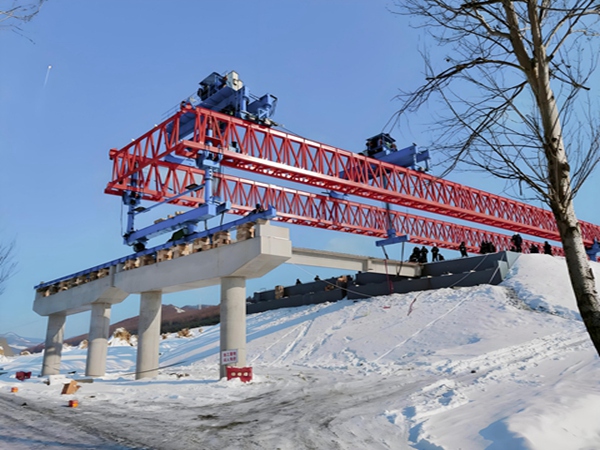

结构检查:校验架桥机主梁、支腿、起重机构等关键部件的焊缝、螺栓连接状态,确认无裂纹或松动。
功能测试:检验液压系统油缸密封性,确保支腿升降、横移功能正常;测试同步装置,保证后支腿与辅助支腿行走电机联动控制,避免不同步冲击。
安全装置:核查限位器、传感器灵敏度,确认卷扬机组动作一致,钢丝绳无断丝、护梁铁瓦安装到位。
3、轨道与基础加固
横向轨道间距偏差控制在±5mm内,桥梁中心线偏差±1cm,轨道接头高差±1mm。下方用枕木垫实,间隔≤50cm,临时轨道与桥墩中心对齐偏差±10mm。前支腿需垂直桥墩平面,离墩台垫石面≥15cm,后支腿油缸完全伸出并用硬杂木或钢垫块加固。
二、过孔操作阶段:精zhun控制与动态调整
1、主机过孔
启动条件:主梁满足“后重前轻”状态,防止倾覆;运梁车与架桥机同步运行,速度≤5m/min,接近盖梁时切换至点动模式。
支腿定位:前支腿到达盖梁后调整高度,底面高于台帽200mm再继续前行;纵向位移偏差±5cm,横向±1cm,左右高差±1cm。后支腿到位后用精轧螺纹钢锚固,桥台处加设10t以上链条葫芦斜拉保护。
2、下导梁过孔
推送控制:保持导梁水平或后端略低(高差≤10cm),前端悬臂接近标定位置时减速,由辅助行车吊拉微调。
定位精度:导梁纵向中心线与桥梁中心线偏差<±2cm,曲线段需横移调整;支垫水平,左右轨道高差≤5mm。
3、特殊工况处理
曲线与坡道:前支腿根据斜交角度调整位置,确保垂直墩台平面;首孔过孔时跨度按“桥跨 4m 伸缩缝预留”设计,配重梁钢丝绳全程拉紧但不得吊离台车。
应急措施:遇设备故障立即停机,启动报警、人员疏散流程;事后全面检查设备,确认功能正常后方可复工。
三、收尾与验收阶段:隐患排查与闭环管理
1、支腿转换与固定
顶升油缸顶起后加垫硬杂木,收缩油缸使走行轮悬空;前支腿横移轨道调平垫实,用倒链交叉拉紧防止侧向滑动。
2、设备状态复位
卸去配重梁时优先由后天车操作,避免钢丝绳松脱;检查中托与主梁u型螺栓连接紧固性,复测横移轨道组装后水平度。
3、验收标准
架桥机纵向倾斜度≤1%,横向水平误差±1cm;导梁支撑点承压均匀,无悬空或局部超载。验收合格后填写记录,参与事故原因分析与改进建议提交。
